Så ersattes 100 år gamla ledningar i centrala Uppsala – med minimala störningar

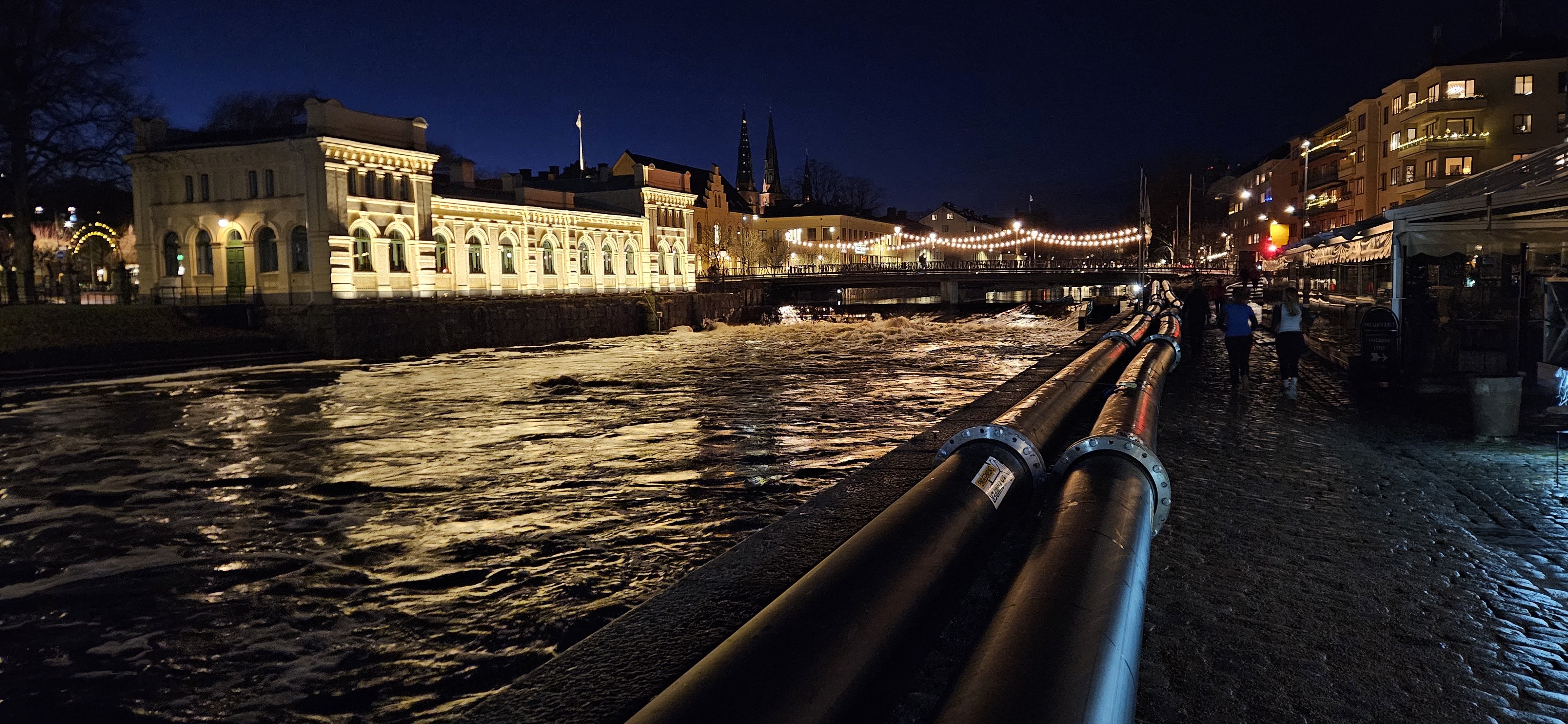

Tillfälliga grova avloppsrör tog plats på kajen längs Fyrisån under arbetet med att förnya åldrade splillvattenledningar.
FOTO: Rikard Carlstedt
Tillfälliga grova avloppsrör tog plats på kajen längs Fyrisån under arbetet med att förnya åldrade splillvattenledningar. FOTO: Rikard Carlstedt

Trots ett pressat tidsschema lyckades Uppsala Vattens entreprenörer uppdatera två kilometer spillvattenledningar utmed Fyrisån inom deadline och med minimala störningar. Arbetet skedde schaktfritt med flexibla foder.

– Vi genomförde projektet som en samverkansentreprenad – vilket visade sig vara lyckat. Mycket på grund av komplexiteten. Det var en stor fördel att kunna dra nytta av entreprenörens kompetens, säger Uppsala Vattens projektledare Lars Fälth.

100 år gamla spillvattenledningar är nedgrävda under Västra och Östra Ågatan, det vill säga på båda sidor om Fyrisån i centrala Uppsala. Med ålderns rätt hade rören, som uppgår till 1000 meter på vardera sidan av ån, nått sin maximala livslängd. Arbetet med att ersätta dem drog därför i gång i februari.

– De var drabbade av lite sprickbildningar och inläckage, men de var absolut inte fallfärdiga. Vi bedömde att de var i så pass gott skick att en renovering med infodring var möjlig, säger Lars Fälth.

Men arbetet skulle inte bli enkelt. Rören befann sig i mitten av en hektisk storstad där stora avstängningar av trafiken helst bör undvikas. Längs ån finns också lindar och kastanjer med känsliga rotsystem. Ytterligare en utmaning utgjorde det pågående projektet med att förbereda för byggnationen av Uppsalas spårvägar. Spåren ska korsa Fyrisån på Islandsbron och dras längs Bäverns gränd och Munkgatan – en dragning tvärs över de uttjänta spillvattenledningarna.

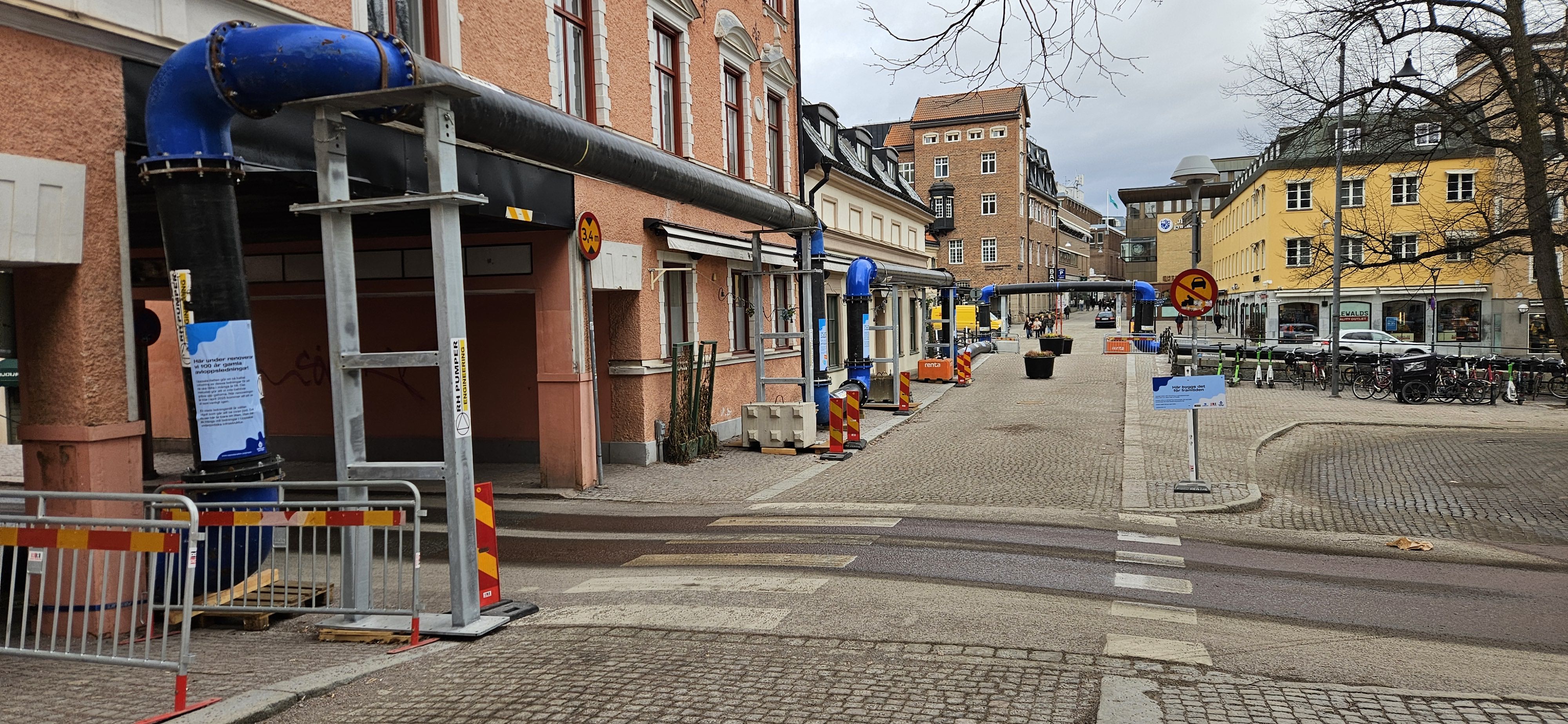

Portaler med grova avloppsrör syntes över flera gator i centrala Uppsala under arbetet med att uppdatera spillvattenledningarna utmed ån.FOTO: Rikard Carlstedt

Till entreprenör för projektet utsågs Aaersleff med underentreprenören RH Pumper. Trafikanordningsleverantören Road Rental var också engagerat i projektet.

Projektledningen satte upp en deadline på åtta veckor för arbetet. Målet var att bli klara med de nya ledningarna före valborg, som är ett av Uppsalas största evenemang. Om traditionell schaktning valts i stället hade projektet kunnat ta cirka två år.

– Vi ville göra infodringen medan ledningarna ännu var i så pass gott skick att de mäktade med det då det blir en viss påfrestning när man drar i fodret under själva installationen. Sedan ville vi få jobbet utfört när det är minst risk för kraftiga regn och stor snösmältning. Och det lyckades vi pricka in – det var ju näst intill ingen nederbörd under projektet. Flödena var så låga som de överhuvudtaget kan vara, säger Lars Fälth.

I projektet valdes glasfiberarmerat foder för att få en större flexibilitet. De passar inte för oavbrutet långa dragningar, men genom att minska sträckorna minskas också riskerna med förbipumpning genom att man kan ta en delsträcka i taget. Det blev sammanlagt 21 installationer under hela projektet.

Stora krökar med avloppsrör löpte längs en fasad i centrala Uppsala under arbetet med att uppdatera gamla spillvattenledningar.FOTO: Rikard Carlstedt

– I och med att det var lite kortare delsträckor så blev det en mindre påverkan med antalet sugbilar utmed de delsträckor vi var på. Där och då hade vi också en lite större flexibilitet vid arbetet. Vid några tillfällen kunde vi inte genomföra en infodring vid en delsträcka. Då kunde vi flytta på oss och utföra en annan delsträcka. På så sätt blev inte tidsplanen lidande, säger Lars Fälth.

Störningarna under projektet har varit få och klagomålen minimala, enligt Uppsala Vatten. Mycket information har gått ut med bland annat skyltning, information i sociala medier, brev till fastighetsägare samt annonser i Uppsala Nya Tidning. Entreprenörerna har nyttjat tysta driftsäkra eldrivna pumpar och arbetet har framför allt skett nattetid.

– Eftersom vi har kunnat infodra ledningen så har påverkan och störningarna minimerats till nära noll- mot om vi hade schaktat och lagt nya ledningar, säger Lars Fälth.

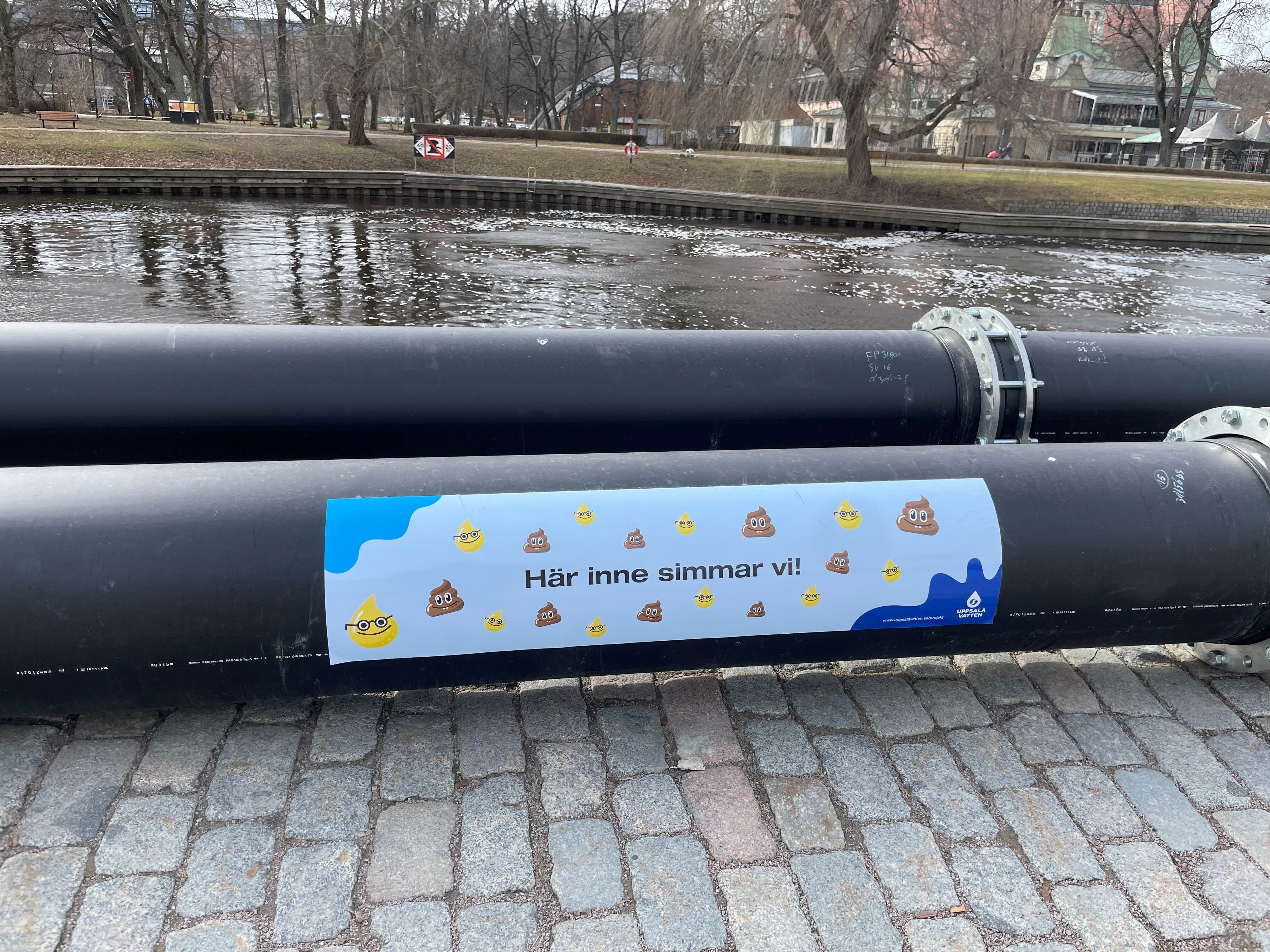

Här får Uppsalaborna veta vad de stora rören innehåller.FOTO: Lars Fälth

Projektet genomfördes som en samverkansentreprenad vilket blev ett lyckat upplägg.

– Det var en stor fördel att vi kunde planera och projektera tillsammans med entreprenören. Det resulterade i en minutiös planering som gjorde att vi kunde vara trygga och säkra i tidsplanen, och att den kunde hållas till punkt och pricka från start till mål. Att lägga mycket tid i planeringen gör att utförandet går smidigt eller smidigare var en lärdom som vi drog. säger Lars Fälth, och fortsätter:

– En sån här stor pumpapparat är inte helt gratis att hålla i gång. När arbetet väl hade börjat ville vi att tidsplanen skulle hålla. Dels av ekonomiska skäl, men också för att klara tidsbegränsningarna när spårvägsbyggnationerna skulle dra i gång. Och att det skulle bli klart till valborgsfirandet. Men vi klarade allt på åtta veckor, helt inom tidsplanen.

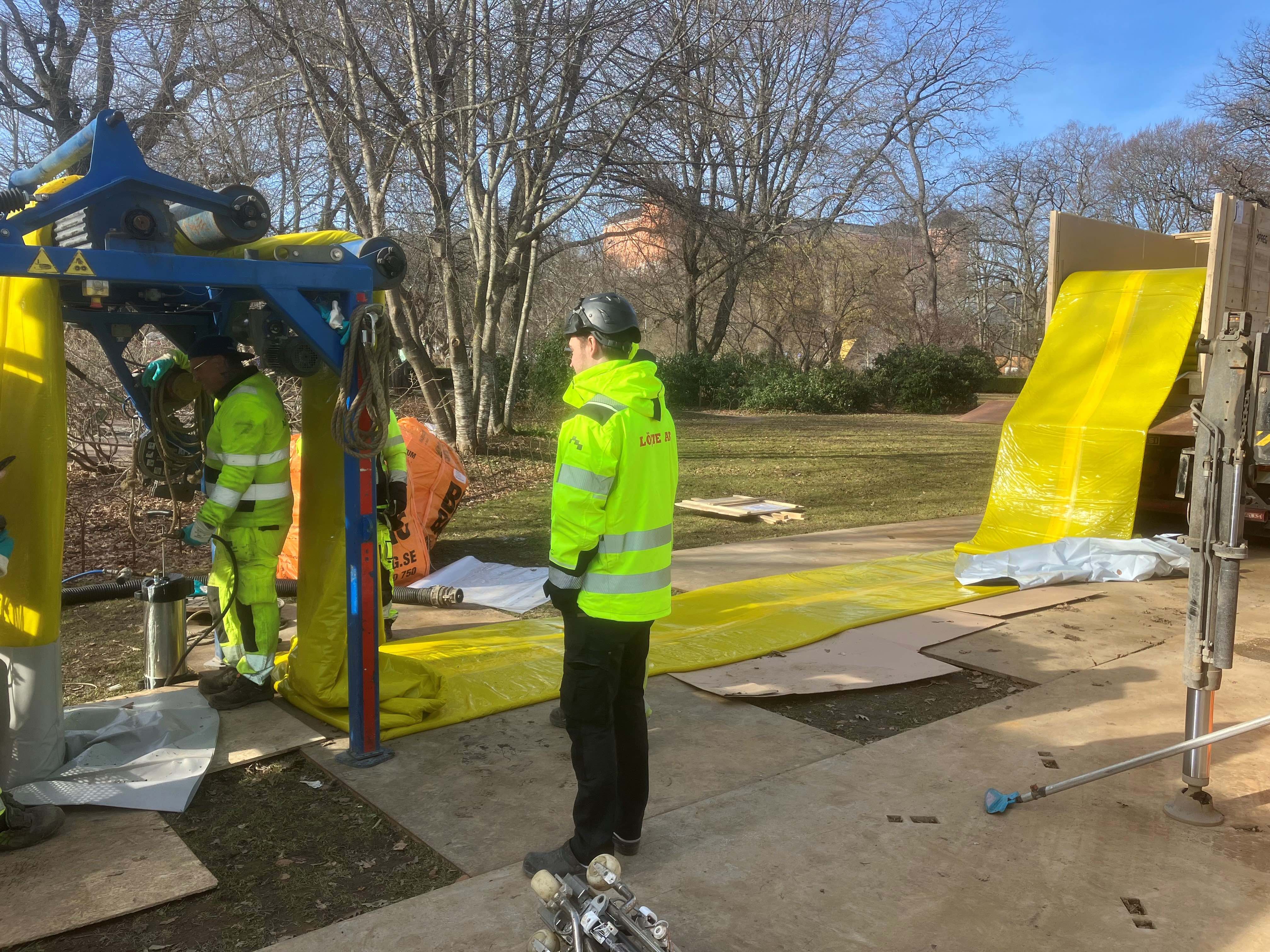

De gamla ledningarna förnyades med infodring.FOTO: Lars Fälth



FAKTA: Framgångsfaktorer för schaktfritt projekt i Uppsala (Källa: Uppsala Vatten och Aarsleff)

  • Smidigt med samverkan – bra kommunikation.
  • Vikten av gemensam planering.
  • Tid och engagemang behövs för att samverkansprojekt ska bli lyckade – för båda parter.
  • Öppenhet och tillit – kommunicerar utmaningar och risker.
  • Planering – rätt tid lagd på rätt saker. Några extra timmar planering sparar många timmar i produktion.

    Det schaktfria projektet att förnya spillvattenledningarna längs Fyrisån klarades av på sex veckor – inom deadline.FOTO: Uppsala Vatten
